過去五年落成的公營房屋中,多達
                過去五年落成的公營房屋中,多達7575%的單位出現延誤%的單位出現延誤

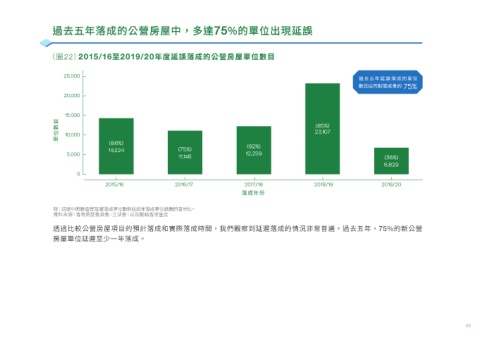

               (圖22)2015/16至2019/20年度延誤落成的公營房屋單位數目


                    25,000
                                                                                                           過去五年延 誤 落成 的單位
                                                                                                           數目佔同期落成量的  75%
                    20,000


                    15,000
                  單位數目  10,000                                                                23,107
                                                                                              (85%)

                                 (88%)                                    (92%)
                                 14,224               (75%)
                     5,000                            11,146              12,259                                   (36%)
                                                                                                                  6,829
                        0
                                2015/16              2016/17             2017/18              2018/19             2019/20
                                                                        落成年份

                 註:括號中的數值是延遲落成單位數目佔該年落成單位總數的百分比。
                 資料來源:香港房屋委員會、立法會,以及團結香港基金

                 透過比較公營房屋項目的預計落成和實際落成時間,我們觀察到延遲落成的情況非常普遍。過去五年,75%的新公營
                 房屋單位延遲至少一年落成。
